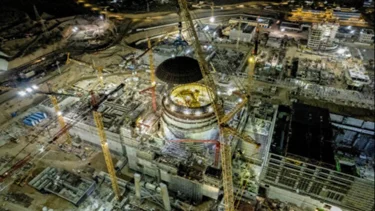

Akkuyu Nükleer Güç Santrali bugün yapılacak yakıt yüklemesiyle resmen nükleer tesis statüsü kazanacak

Türkiye'nin en büyük yatırımlarından biri olan ve temeli 2018'de atılan Akkuyu Nükleer Güç Santrali'nin ilk ünitesinde sona yaklaşılıyor. Türkiye'nin toplam elektrik ihtiyacının yüzde 10'unu karşılayacak santral, bugün yapılacak yakıt yüklemesiyle resmen nükleer tesis statüsü kazanacak. İşte detaylar...

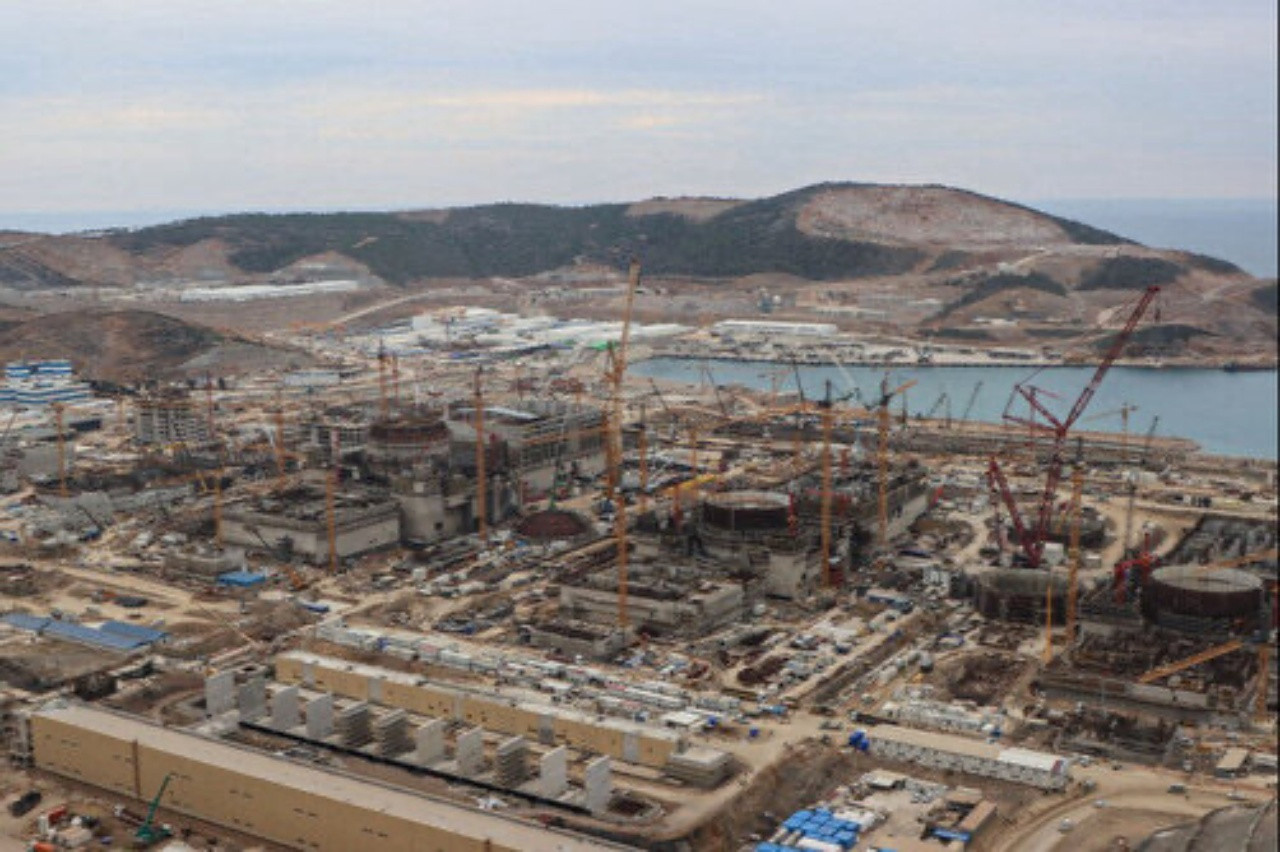

Türkiye'nin ilk nükleer enerji santrali Akkuyu Nükleer Güç Santrali'nde (NGS) çalışmalar son hız devam ediyor.

Mersin'in Gülnar ilçesinde inşa edilen santral, her biri 1200 megavat kapasiteli 4 reaktörün tam kapasite devreye girmesiyle Türkiye'nin toplam elektrik ihtiyacının yüzde 10'unu tek başına karşılayacak.

Akkuyu NGS'nin ilk reaktörü; uluslararası standartlar referans alınarak, Nükleer Düzenleme Kurumu’nun denetim ve onaylarıyla bu yıl içinde devreye girecek.

Santralde 60 yıl boyunca hizmet verilecek, bakım ve yenilemelerle bu süre 20 yıl daha uzatılabilecek. Tesis, Türkiye'ye toplamda 50 milyar dolarlık katkı sağlayacak.

Cumhuriyet tarihinin tek kalemde yapılan en büyük yatırımı olma özelliği taşıyan proje, yerli ve milli nükleer enerji endüstrisinin oluşması için de önemli birikim sağlıyor.

TEMELİ 2018 YILINDA ATILMIŞTI

Türkiye ile Rusya arasında 12 Mayıs 2010'da imzalanan hükümetler arası anlaşma kapsamında Mersin'in Gülnar ilçesine bağlı Büyükeceli bölgesinde yapımı devam eden Akkuyu NGS'nin birinci ünitesinin temeli 3 Nisan 2018'de atıldı.

Cumhurbaşkanı Recep Tayyip Erdoğan ve Rusya Devlet Başkanı Vladimir Putin'in video konferans yöntemiyle katıldığı törenle ilk ünitenin inşasına ilişkin tam kapsamlı inşaat çalışmaları resmen başladı.

Bundan 2 yıl sonra, 8 Nisan 2020'de ikinci ünitenin inşasına başlanmasıyla çalışmaların ivme kazandığı projede, üçüncü güç ünitesine ilk beton 10 Mart 2021'de törenle dökülürken, dördüncü ve son ünitenin temeli ise 21 Temmuz 2022'de atıldı.

2022'DE AÇIK REAKTÖRE SU VERME İŞLEMİNE BAŞLANDI

26 Aralık 2022'de santralin birinci ünitesinde açık reaktöre su verme işlemine başlandı.

Açıklamayı yapan Akkuyu Nükleer AŞ İnşaat Bölümü Müdürü Maksim Kucherenko, "Bu, sıcak ve soğuk deneme testlerinin yapılmasına imkan tanıyacak. 2023’te devreye alma çalışmalarına başlamış olacağız" sözlerini kullanmıştı.

İÇ KORUMA KABUĞUNUN MONTAJI TAMAMLANDI

TRT Haber'e göre; birinci güç ünitesinde iç koruma kabuğunun kubbesi, 2 Ocak’ta tasarım konumuna yerleştirildi ve koruma döngüsü tamamlandı.

İç koruma kabuğunun kubbesi 3,5 ay süren çalışmanın ardından montaja uygun hale getirildi. Yarım küre şeklinde ve 215 ton ağırlığındaki kubbeyi yaklaşık 62 metre yüksekliğe kaldırmak için özel olarak 75 ton ağırlığında bir travers tasarlandı ve üretildi.

Dış koruma kabuğu 9’luk depreme dayanabiliyor

Reaktör binasının sızdırmazlığı için kullanılan çelik kaplama ve özel betondan oluşan iç koruma kabuğu, reaktör binasının korunmasını sağlıyor.

Güç ünitelerinin reaktör binaları, çift koruma kabuğu ile donatılıyor. Betonarme dış koruma kabuğu, 9 büyüklüğüne kadar depremlere, tsunami, kasırga ve bunların kombinasyonlarından oluşan aşırı dış etkenlere dayanacak şekilde tasarlandı.

6 BİNDEN FAZLA KİŞİYE BARINMA İMKANI

Santralin yerleşim alanında farklı büyüklükteki dairelerin yanı sıra anaokulu, okul, dükkanlar, restoran, kafeler, tıp merkezi, eczane, spor tesisi, sosyal ve kültürel kompleksler ile bir de otel bulunacak.

6 binden fazla insanı barındıracak yerleşim alanı, tüm sakinleri için ortak dinlenme alanıyla da donatılacak.

Sahada 4 bin kişi çalışacak

Akkuyu Nükleer AŞ Genel Müdür Birinci Yardımcısı ve NGS Yapı İşleri Direktörü Sergey Butckikh, ikinci ünitede büyük boyutlu ekipmanları tasarım konumuna getireceklerini söyleyerek, "Ana sirkülasyon boru hattının kaynak işlemine başlayacağız. Üçüncü ünitede ise kuru koruma ekipmanı kurulum için hazırlanıyor. Reaktör basınç kabını da bu yıl içinde sahaya teslim ederek tasarım konumuna getirmeyi planlıyoruz" sözlerini kullanmıştı.

Akkuyu NGS inşaatının bölgedeki istihdam olanaklarına katkıda bulunduğunun altını çizen Akkuyu Nükleer AŞ Yönetim Kurulu Başkan Vekili Anton Dedusenko ise sahada 4 bin kişinin çalışacağını ve 40 bin kişiye istihdam sağlanacağını anlatmıştı.
